gongyeshuichuliji

    定向钻施工
    非开挖业务范围
    联系我们
      contact us
    四川盛汇通市政工程有限公司
    办公电话: 028-85722369
    朱经理: 18384295559
    朱经理: 15884567431
                   15884547335
    qq:2273995818
    E-mail: 2273995818@qq.com
    地址:四川省成都市双流区剑南大道南段中海右岸一期11栋1单元3003
    非开挖定向钻施工

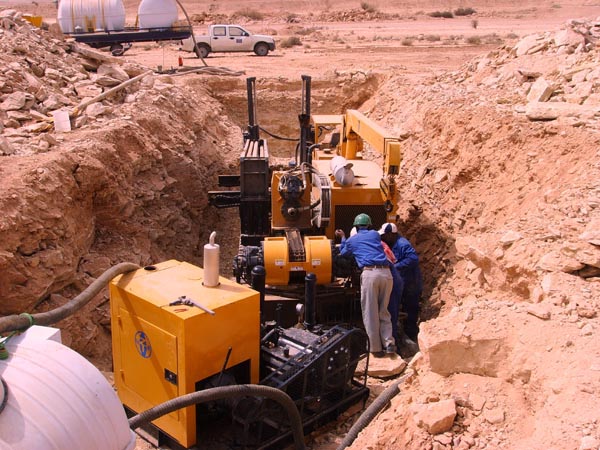

    施工流程:

    定向钻穿越把好控向关。在导向孔钻进过程中使用无线控向系统,在出入土点两侧中心线布置地面信标系统,钻杆内连接的信号将钻具的位置反馈到控向室以便司钻随时掌握工具面及方位,利用地面信标系统可以******找出穿越中心线的方位角,同时有效防止外来磁场的干扰。

    ①钻导向孔

    (1)钻导向孔的钻具组合为:导向钻头+钻杆。控向仪表单元总成装在导向钻头内并紧固。

    (2)在开钻前利用经纬仪找出穿越中心线的******位置,并做好标记,以此为基准控制导向的左右偏差。

    (3)导向孔钻孔精度目标:出土点沿设计曲线的纵向偏差应不大于穿越长度的1%,且不大于0.3米;横向偏差应不大于穿越长度的1.5%,且不大于0.45米。

    ②预扩孔

    完成导向孔工作后,开始进行预扩孔,根据本工程实际情况和水平定向钻穿越施工技术要求,管线扩孔分四级进行,依次选用φ200、φ300、φ400、φ500、φ600的扩孔器,******预扩孔直径为穿越管径的1.5倍。光缆管线穿越采取导孔完成后,直接带φ500清孔器+旋转接头+回拖头+φ457钢管进行回拖。

    ③回拖管线

    (1)穿越管段焊接完成后,在管端连接回拖头,同时分开各条管线以免交错。

    (2)管线和钻具的连接:钻杆+φ500扩孔器+50t旋转接头+50tU型环+回拖头和管线总体连接完成一起回拖。

    (3)一切准备工作***绪后开始回拖,必须在管线下面铺上沙袋,每隔5米一个,必须要和地面隔离开。回拖的管线之上必须要有探测的铜线,放在管线的上方,用胶带缠紧,每隔2米缠一次,回拖完之后,铜线要露出地面,方面和开挖的管线链接。回拖时应一气呵成,中间不得停顿,直至成PE管管线在钻机侧出土坑为止。

    4、设备拆除,地貌恢复

    (1)完成穿越后对设备清洗、调整,并撤离施工现场。

    (2)回流泥浆的处理:入土和出土侧泥浆池内的泥浆经与甲方协商后进行处理,建议***地深埋,或拉运至当地环保部门指定的处理厂进行处理,再进行地貌恢复。
